香港疫情严峻!“港版火神山”再上线!
【发布时间】2020-08-05 06:58:17      【来源】狮子山下

近日,香港新冠肺炎疫情持续恶化,确诊病例数连续多日破百。截至8月3日,香港特别行政区累计报告新冠肺炎确诊病例3,590例。

面对疫情大考,中国建筑国际集团再次出征,承建香港竹篙湾临时防疫隔离中心项目(以下简称“竹篙湾项目”或“项目”),展现在港央企的责任与担当。该项目业主为香港建筑署,采用组合建造方式(MiC),在73天时间里快速建造700个单位,提供1,400张床位

最终,该项目提前2天顺利交付,并于7月18日正式投入使用。截至8月2日,竹篙湾项目已入住逾500位受检疫隔离人士,为香港筑起战“疫”堡垒,点亮希望之光。


下面让我们一起看看竹篙湾临时防疫隔离中心项目的具体情况吧

1. 项目概况

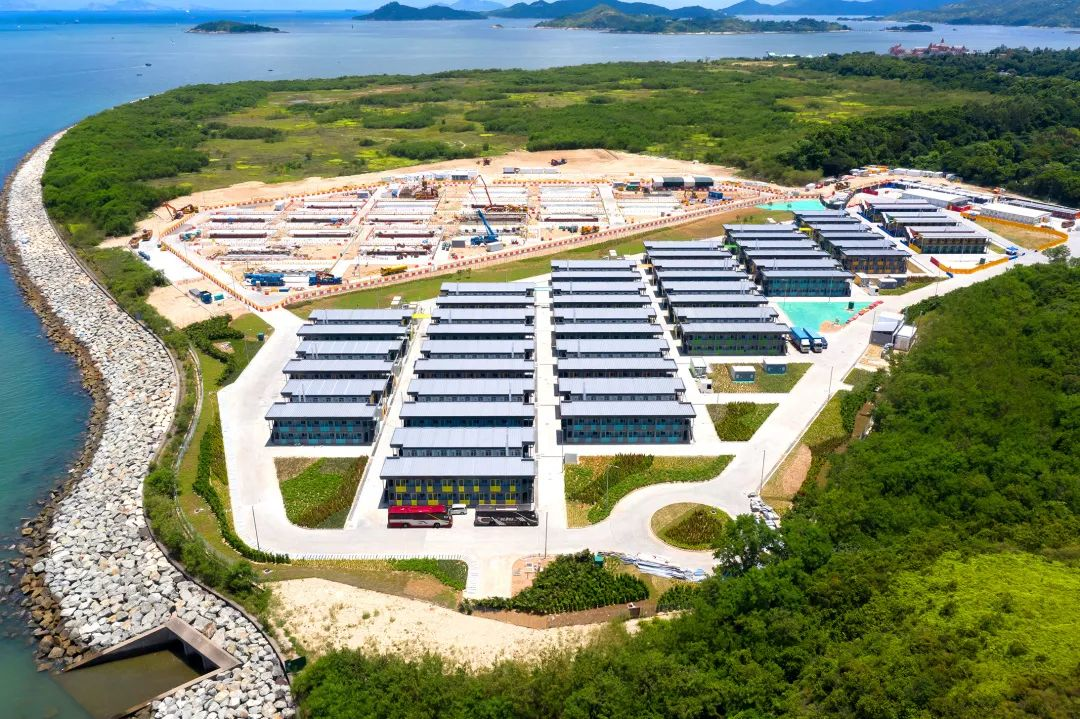

竹篙湾临时防疫隔离中心项目位于香港新界大屿山竹篙湾,占地面积约53,000平方米,总建筑面积13,158平方米。主要建造内容包括兴建700间MiC和附属设施,以及周边景观工程。

2020年5月4日,地盘团队正式入场;6月24日,700个MiC柜完成吊装,用时30天;7月10日,项目完成交付,较合约期提前2天;7月13日,香港特别行政区政务司司长张建宗一行视察项目,并参与交匙仪式;7月18日,隔离中心正式投入使用。


2. 项目亮点

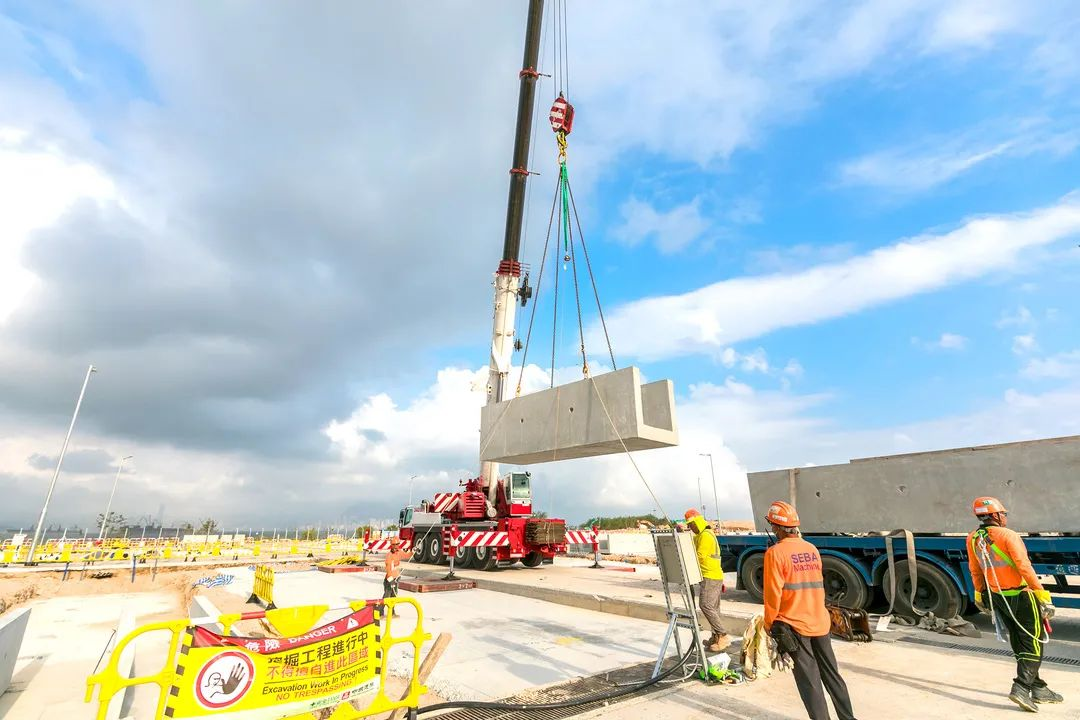

项目采用了组装合成建筑技术(MiC)的建造方法,通过在工厂中预制独立建筑组件,运至现场后连接拼装成完整建筑物,将传统建造方式中大量现场作业工序转移至标准化的工厂进行,最快时15分钟即可完成1个单位的吊装,有效加快了工期。

(1)设计方面

除与有经验的顾问公司合作外,项目同时得到了中建国际医疗产业发展有限公司的专业支持。凭借公司及其过往建设多间医院项目的宝贵经验,竹篙湾项目得到了很大程度的优化。

预制化程度更高。通过借鉴以往项目经验,创新性地采用预制沟渠(Trench)、预制电机房(EL Room),相比现浇方式,仅这两道工序就分别节约了至少5日、7日;走廊及楼梯也采用MiC方式建造,大大减少了现场工作量。

集成化程度更高。项目整体集成化率超90%,卫生间内的大部分洁具均在工厂预装好,并采用了集成天花、墙板等元素,提高了质量并减少了现场采购及装修工作;室内装修创新性地采用暗喉设计,大大提升了空间舒适度及美观度。


建造大型景观绿化。绿化覆盖率达37%,通过多样化植物为用户营造更宜居的环境。

(2)生产方面

项目团队密切监督及协助MiC设计与建造单位——中国建筑国际旗下中国海龙建筑科技有限公司(以下简称“海龙”),并从多个方面保障生产。

制定清晰严密的生产计划。建立分工序的进度监督体系,掌握每日不同工序的完成情况,遇到问题及时解决。

确保厂家配备充足的人材机资源。海龙充分配合项目需要,从全国抽调40余名管理人员进行协助,调动大量分包商资源,采用日夜两班倒模式,24小时作业,驻厂生产工人总数超42,000人次

(3)安装及施工方面

项目投入大量的管理人员及分判工人,整个建设过程共动员管理人员超4,500人次、建筑工人超16,000人次,高峰期每日开工人数超400人。地盘制定了周密的吊装计划,严密配合工厂来货进度,高峰期共开设重型吊机4辆,24小时不间断吊运。


疫情当前,义不容辞,中国建筑国际集团将继续全力支持香港疫情防控工作,守望相助,同舟共济,共克时艰。
